Почему очередность ремонта важнее, чем кажется
Если вы ищете ремонт квартиры под ключ казань, важно смотреть не только на цену, но и на организацию процесса. Ошибка в очередности работ приводит к переделкам: электрику приходится штробить после штукатурки, сантехнику вскрывать после плитки, а чистовые материалы портятся из-за пыли и влажных процессов.
Правильный ремонт начинается не с покупки обоев и плитки, а с обследования квартиры, замера, технического задания и сметы. На бесплатном выезде подрядчик оценивает состояние стен, пола, коммуникаций, ввод электричества, стояки, вентиляцию, перепады по основанию и ограничения дома. После этого можно назвать точную стоимость, а не примерную цифру «на глаз».
Формат под ключ удобен тем, что одна компания ведёт объект от сметы до сдачи. Заказчику не нужно отдельно искать демонтажников, электрика, сантехника, плиточника и отделочников, а потом разбираться, кто виноват, если этапы не стыкуются.

Этап 1: замер, смета, демонтаж и подготовка
Первый этап занимает обычно от 2 до 7 дней, если речь о стандартной квартире без сложного перепланирования. Сначала фиксируют пожелания по планировке, розеткам, освещению, сантехнике, кухне, хранению и отделке. Затем составляют смету: отдельно работы, черновые материалы, чистовые материалы и дополнительные позиции.
После согласования начинается демонтаж. Убирают старые покрытия, ненужные перегородки, старую сантехнику, двери, плинтусы, плитку, слабую штукатурку и мусор. В новостройке демонтажа меньше, но всё равно проверяют качество стяжки, геометрию стен и состояние инженерных выводов.
- замер и осмотр квартиры перед стартом;
- подготовка технического задания и сметы;
- защита общих зон и лифта, если требуется;
- демонтаж старых покрытий и конструкций;
- вывоз строительного мусора;
- проверка основания перед черновыми работами.
| Вид квартиры | Что обычно делают | Срок этапа | Стоимость работ |
|---|---|---|---|
| Новостройка без отделки | Проверка стен, пола, инженерных выводов | от 1 дня | от 300 ₽/м² |
| Вторичка с косметикой | Снятие обоев, пола, дверей, частичный демонтаж | от 3 дней | от 600 ₽/м² |
| Старая квартира | Полный демонтаж покрытий, сантехники, слабых оснований | от 5 дней | от 900 ₽/м² |
| Квартира с перепланировкой | Демонтаж перегородок, подготовка проёмов | от 5 дней | от 1200 ₽/м² |
Этап 2: инженерия — электрика, сантехника, вентиляция

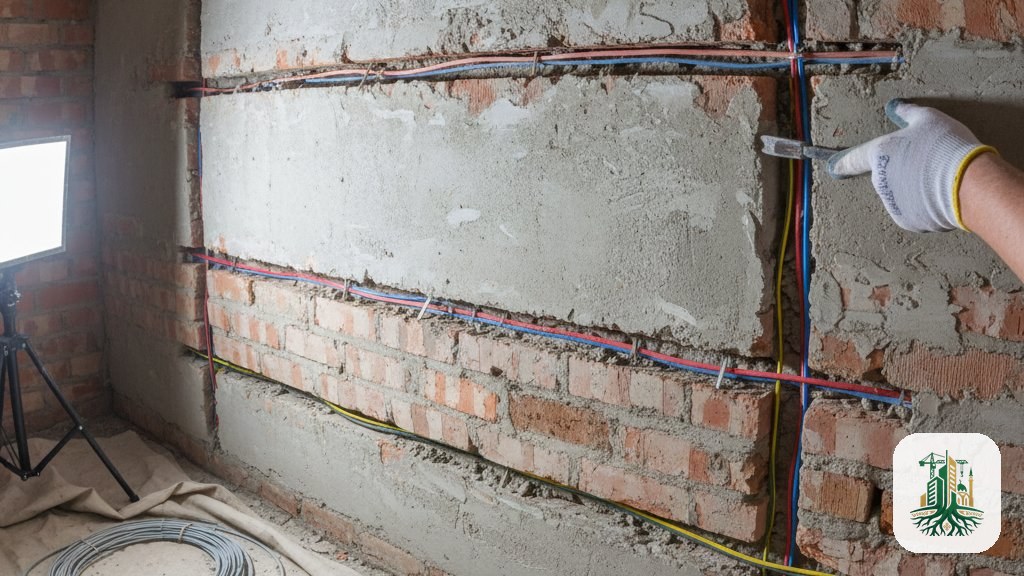

Инженерные работы делают до штукатурки, плитки и чистовой отделки. Это логично: провода, трубы, трассы кондиционеров и выводы под сантехнику должны быть спрятаны в стенах, полу или технических зонах. Если отложить инженерию на потом, придётся ломать уже готовые поверхности.
На этом этапе разводят электрику по проекту или схеме: розетки, выключатели, линии под кухню, стиральную машину, бойлер, кондиционер, тёплый пол, освещение и слаботочные кабели. По сантехнике делают разводку труб, канализацию, выводы под ванну, душ, раковины, унитаз, кухню и бытовую технику.
Средний срок инженерного этапа — от 5 до 14 дней. Он зависит от площади, количества мокрых точек, сложности кухни, числа групп электрики и требований к щиту. Экономить здесь опасно: скрытые коммуникации должны быть сделаны аккуратно, потому что после отделки доступ к ним ограничен.
- сначала согласуют расположение мебели и техники;
- потом размечают розетки, свет, сантехнические точки;
- после этого штробят, прокладывают кабели и трубы;
- затем проверяют соединения, уклоны, давление и линии;
- только после проверки переходят к черновой отделке.
Этап 3: черновая отделка — стены, полы, потолки
Черновая отделка формирует основу будущего ремонта. На этом этапе штукатурят стены, делают стяжку или выравнивание пола, подготавливают откосы, закрывают штробы, монтируют гипсокартонные конструкции, если они предусмотрены. Срок — от 2 до 4 недель, потому что влажным процессам нужно время на набор прочности и высыхание.
Главная ошибка — спешить. Если клеить обои, укладывать ламинат или монтировать двери по сырой стяжке и влажной штукатурке, отделка может испортиться: появятся вздутия, трещины, запах сырости, деформация напольного покрытия. Поэтому грамотный подрядчик не гонит объект любой ценой, а соблюдает технологические паузы.
| Работа | Когда выполняется | Срок | Цена |
|---|---|---|---|
| Штукатурка стен | После инженерии и проверки трасс | от 5 дней | от 550 ₽/м² |
| Стяжка пола | До финишных покрытий и дверей | от 3 дней | от 650 ₽/м² |
| Шпаклёвка | После высыхания штукатурки | от 4 дней | от 350 ₽/м² |
| ГКЛ-конструкции | После разметки и инженерных выводов | от 2 дней | от 900 ₽/м² |
| Подготовка под плитку | До укладки плитки в мокрых зонах | от 1 дня | от 300 ₽/м² |
Этап 4: плитка, чистовая отделка и сборка
После черновой подготовки переходят к плитке, покраске, обоям, напольным покрытиям, потолкам, дверям, плинтусам, сантехнике, электрофурнитуре и освещению. Обычно чистовой этап занимает от 2 до 5 недель. Больше всего времени уходит на санузлы, кухонную зону, сложные потолки и аккуратную подгонку материалов.
Порядок здесь тоже важен. Сначала завершают грязные и влажные процессы, затем красят или клеят стены, потом укладывают чистовые полы, ставят двери и плинтусы, подключают сантехнику, монтируют розетки, светильники и финальные элементы. Если поставить двери слишком рано, их легко повредить; если уложить пол до окончания пыльных работ, покрытие придётся защищать и всё равно есть риск царапин.
Финальный этап — проверка качества и сдача. Подрядчик проходит квартиру по чек-листу: открывание дверей, работа розеток и света, протечки, уклоны, герметизация, примыкания, швы, ровность видимых поверхностей, уборка. Точную стоимость ремонта называют после бесплатного выезда и замера, потому что две квартиры одинаковой площади могут сильно отличаться по состоянию и объёму инженерии.
Сколько занимает ремонт квартиры под ключ в Казани
Средний срок ремонта квартиры под ключ — от 45 до 90 дней. Небольшая студия в новостройке может быть готова быстрее, а вторичка с демонтажом, заменой коммуникаций и сложной плиткой потребует больше времени. Реальный график зависит не только от рабочих, но и от поставки материалов, согласования решений и технологических пауз.
Чтобы ремонт не растянулся, до старта стоит утвердить планировку, точки электрики, сантехнику, двери, плитку, напольные покрытия и основные цвета. Чем меньше решений принимается «по ходу», тем меньше простоев. При формате под ключ эти процессы проще контролировать: одна команда ведёт смету, закупки, график и качество работ.
Ориентир по стоимости полного ремонта квартиры в Казани — от 12 000 ₽/м² за работы в базовом варианте, без учёта чистовых материалов. Итоговая цена зависит от состояния объекта, площади, инженерии, уровня отделки и выбранных материалов. Точная смета рассчитывается после бесплатного выезда, замера и обсуждения задач.
